彩田環氧磨石地坪施工工藝






1.高防腐、高耐磨性

可以抵抗大多數溶劑。具有低黏度,易攤鋪,易固化,不易變色,更耐磨等特性。


2. 高裝飾性

環氧磨石地坪可以設計、鑲嵌各種圖案來創造藝術效果。


3. 綠色環保

無污染,對人體對環境無害。


4. 高清潔性

環氧磨石地面有很好的韌性,不易開裂??梢宰龀烧w無縫的拼接。避免了使用時間長后縫隙變黑的缺點。


5. 高抗菌性

環氧磨石地坪經過特殊的抗菌處理,表面增加了抗菌劑,可殺滅地表99%的細菌。


環氧磨石地坪兼顧了裝飾和實用兩大功能的新型地坪,它能很好地滿足各種高檔公共場所和私人住宅地坪的裝飾裝修要求。





接下來為大家介紹下彩田環氧磨石地坪施工步驟


一、限定施工區域 | 彩田

根據施工現場要求,妥善安置施工設備及材料,限制無關人員進入施工區域。與業主提前溝通施工可能帶來的飄塵,提前做好隔離和現場設備、設施的防塵保護。





二、基層處理 | 彩田

1、 清除表面污染物,油漆應盡量磨除,油污應使用溶劑清洗或烘烤。

2、 地面裂縫需預先切割,并用環氧樹脂材料調石英粉補實補平。

3、 排水口及固定設施與待施工區域交接部分須預先做好防護措施。

4、 施工前地面含水率需在8%以下,并保持干燥。

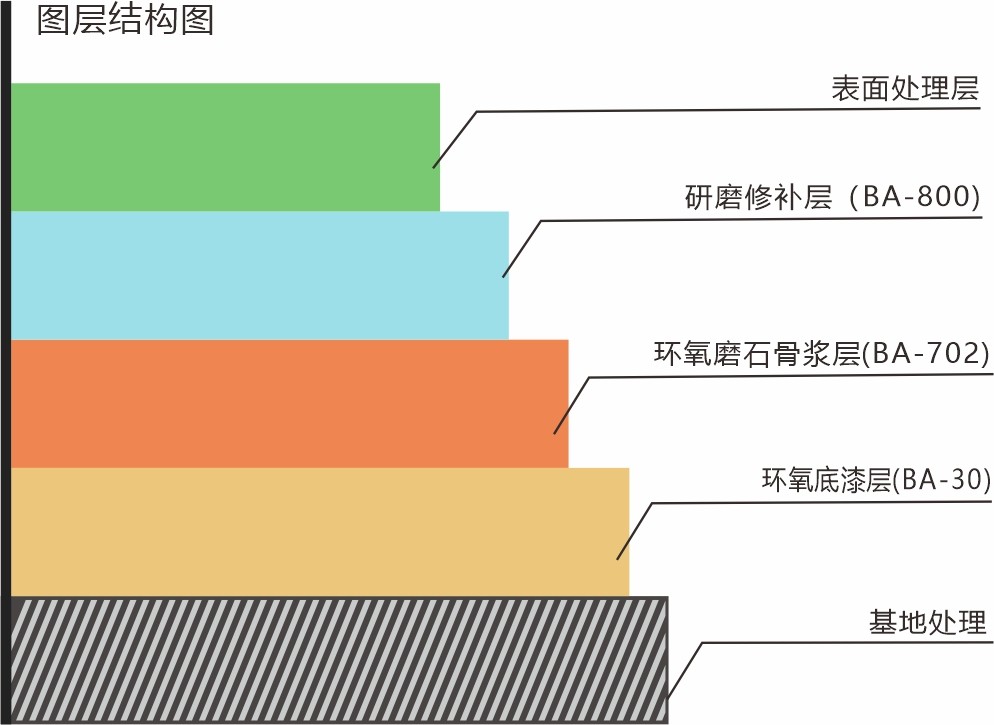

三、環氧磨石地坪底層涂布 | 彩田

1、鋪設磨石骨料層前1小時,將底涂A組份與B《C組份按規定配比》攪拌混合均勻,然后將材料倒在地面上,均勻批刮用量宜0.3kg/㎡《混凝土平整度和強度.天氣溫度直接影響到底涂材料用量向上浮動0.1屬于正常范圍》,然后由專人用滾輪刷涂均勻(視情況重復一至二次),滾筒涂刷時,要求方向一致、輕重恰當,刷紋均勻,無遺漏?!度缬羞z漏及不飽滿將會產生抹光機絞砂和空鼓現象》

2、質量標準:均勻、飽滿、無漏涂、無雜質。

3、控制措施:嚴格按配比要求配料,控制好涂刷厚度,待底涂發粘,方可鋪設石英石層,可有效控制地坪空鼓。


四、分色施工,無縫拼接 | 彩田

1、鋪骨料層前按按圖示尺寸放置鋪裝寬度控制線,控制線一般按先鋪板塊的圖示尺寸線寬放大3~4cm。待地坪灌漿固化進行下一板塊鋪設時,再按圖示尺寸進行精確放線,用地坪切割機在彈線位置順直切開后,再鑿除3~4cm的邊條,便于進行下一板塊的交接施工。

2、地坪拼接縫切割時直線誤差≯2mm,切縫深度7~10mm為宜,切割后應該進行表面清理,要求無崩邊、無污染。

3、分格條拼接?;鶎犹幚砥秸?,整個施工面積吸塵干凈再按圖紙尺寸位置放線,在放線位置敷設分格條并拉線較正較平,用環氧膠泥固定。

4、整個施工面積基層處理合格,伸縮縫處理合格后進行吸塵工作,材料及施工下道工序施工工具準備,《包括材料堆放到位,抹光機正常使用,拌砂機正常使用,汽油準備,抹光板準備,小工具準備》。


五、環氧磨石層鋪設 | 彩田

1、拌制磨石骨料層。將磨石骨料層的A組份與B,C組按規定配比,用攪料器將其充分?jǐn)嚢杌旌虾螅俚谷胧⒂心ナ橇系哪ナ瘜?zhuān)用砂漿攪拌器內充分?jǐn)嚢?。攪拌時間不少于3分鐘,且不得因攪拌過度而產生變色。



2、攤鋪、整平。拌制好的磨石材料應及時攤鋪,材料用塑料鏟鋪在地上,攤鋪厚度以壓實后12mm為宜。鋪設同時,應配合3米刮杠進行整平,確保平整度在2~3mm內。

3、壓實、抹光。對已經攤鋪、整平的磨石層,可采用環氧專用抹光機進行壓實、抹光工作。壓實、抹光時應由專門的跟機操作人員穿專用板鞋負責配合修補邊角抹不到的部位,確保平整、密實、表面紋理均勻光滑?!赌ü鈾C(jī)壓不密實會導致有沙孔灌漿打磨后會出現輕微色差》

4、質量標準:抹光面均勻、密實、平整(平整度2~3mm),無空鼓、污染、雜色。

5、控制措施:嚴格控制材料配比,攪拌時間宜2~3分鐘,不得因拌制過度而產生變色現象。嚴格控制布料的布料厚度,確保磨石層經抹光壓實后厚度為12mm,確保平整度在2~3mm內。

6、由專業的抹光機操作人員進行抹光、壓實工作,抹光機的運轉速度和抹光板板角度的變化應視地面的情況進行調整,作業應按順時針進行頭道壓實,逆時針?lè)较蜻M(jìn)行2道壓實,順時針?lè)较蜻M(jìn)行3道收光工作,面積超過1000平米的,必須配備兩臺抹光機進行操作,抹光應不少于3遍,抹光抹到600平米時要檢查下抹光板是否更換新的,一天鋪設不得超過2000平米《濕鋪一天不得超過500平米》,在鋪砂過程中只要碰到有門的地方要做到門中,確保鋪砂質量表面密實平整。



六、灌漿、補漿

1、補漿的條件及時間。封閉養護8小時后即可進行灌漿,也可根據磨石石層的固化情況確定,一般以能上人進行批刮操作,操作不凹陷、粘帶、起皮為原則。

2、按確定的配比配置磨石粘接劑,視吸料情況均勻批刮在無縫磨石石層表面上。

3、質量標準:密實、飽滿、無污染、雜色?!度绮伙枬M(mǎn)會導致后道工序做面會出現細小孔現象》會影響整體質量及美觀。控制方法:控制好補漿施工及批刮時間。配料必須嚴格按配比要求進行配制。嚴格控制批刮遍數,確保面層光潔、密實。


七、養護

1、補漿施工完成后應對磨石層封閉養護,防止相關其它專業人員在地坪未完全固化時進入地坪養護區域,避免污染環氧石英石層,影響到完工后的地坪觀感效果。

2、養護時間一般48小時以上(根據室內溫度情況和地坪固化情況確定)。


八、打磨

1、粗磨,粗磨前應用真空研磨機裝配六角磨頭進行試磨,以磨出的粉塵無肢狀物粘附磨頭,無發黑現象為準。此時,說明養護期已到,可以進行粗磨。粗磨應按先橫后縱的順序進行,磨行行間應相互交接三分之一為宜,研磨機應左右搖擺,根據磨石層表面的打磨情況均勻控制磨機磨行速度,不得任意停留或改變磨行速度,以免造成局部凹陷、不平整以及漏磨等現象。粗磨時應配合2m靠尺對打磨的地坪進行平整度檢測,將偏高部位磨至平整度達標為準,粗磨應磨出所有骨材紋理,粗磨平整度控制在2米1毫米為準。



2、中磨,粗磨經檢查符合要求后,應用真空研磨機裝配帶齒磨盤進行中磨,中磨時,應配合小型手提式磨機修整墻邊、柱邊等細小部位。中磨的打磨順序、操作方法同粗磨,主要用于消除粗磨時遺留的磨痕,能使磨石層表面的天然骨料紋理顯露的更加清晰自然。

3、細磨拋光。中磨經檢查無漏磨符合要求后,可用真空研磨機裝配120目的藍色磨頭進行細磨拋光,細磨拋光用于消除中磨時遺留的輕微磨痕,《1.用300目水磨片放少量水進行第二遍拋光將上道工序輕微細小磨痕消除,2.用 500目水磨片放少量水進行第三遍拋光,3.用1000目水磨片放少量水進行第四遍拋光,4.用2000目水磨片放少量水進行第五遍拋光,5,接著用3000目水磨片放少量水進行第六遍拋光,6,上述每道工序必須防水拋光,以免拋光產生高溫而使水磨片掉色引起地面變色,上述工序完成后用6000目拋光片放少量水進行清洗拋光》拋光后能看出地面有光澤度能使打磨后的地坪表面及石材的骨料紋理更加均勻、細膩、光潔,并有亮光泛出。細磨拋光的施工順序、操作方法同中磨。


4、質量標準:表面平整、無磨痕,紋理均勻、細膩,色澤一致,并有反光泛出。控制方法:嚴格按打磨順序進行,控制好打磨的速度及時間,全過程應有專人跟蹤檢查,控制好墻邊、柱邊等細小部位的打磨質量。


九、封閉層施工

1、細磨拋光完成后應采用真空吸塵機對地坪進行全面清理,吸塵過后用高壓水槍進行地面清洗,用高壓水槍把地面噴濕.在用塵推從一個方向進行清洗.接著用吸水機進行吸水工作.吸水時不得有遺漏,清洗兩遍,特別注意墻角邊,等地面干透后經檢查符合要求后方可進行封閉層施工。

2、按照施工配比進行環氧膠泥配制,經充分?jǐn)嚢?,倒于地面上用由?zhuān)業刮涂推刀均勻刮開,用量以0.05kg/m2。

3、封閉層施工后,可呈現出磨石骨料的真實與自然美感并有效裝飾和保護地面。一般封閉層刮涂后經封閉養護8~12小時后再重復批刮一次,為起得更佳的裝飾效果,

根據實際情況可做二次。


4、質量標準:紋理均勻、亮澈,無遺漏,色澤一致、無刮痕、污染及雜色??刂品椒ǎ簢?yán)格控制磨石面的拋光及吸塵效果,確保表面潔凈無灰塵,無麻孔等質量缺陷。在封閉層未完全固化期間應采取封閉養護,避免污染、刮傷,影響地坪的觀感效果。


十、伸縮縫、分倉縫封填

1、采用彩田的雙組分高性能環氧彈性密封膏進行密封, 由專業人員進行施工。

2、伸縮縫處理前進行全面檢查,剔除、刷分倉縫內的粉塵等雜物,用吸塵機吸凈后在分倉縫兩側彈線,粘貼紙面膠帶。

3、配制地坪顏色相近的環氧彈性膠,用專業的填膠槍灌膠,灌膠的時候注意拖拉速度,保證灌膠的密實度和表面平整度,不得粘附至紙面膠外的地坪上,保證分倉縫的美觀性。

4、縫寬應以5~6mm,深度10~15mm為宜,且寬度一致,清晰順直。




以上為彩田環氧磨石地坪施工流程
